Пространственное положение арматуры в конструкции существенно влияет на технологию армирования отдельными стержнями. Выделяются следующие виды вложения рабочей арматуры в конструкции:
- при вертикальном расположении рабочей арматуры (колонны, подколонники);
- при горизонтальном расположении рабочей арматуры (балки, прогоны, ригели);
- при взаимно перпендикулярном расположении стержней рабочей арматуры в горизонтальной плоскости (подошвы фундаментов, колонн, фундаментные плиты, перекрытия, свайные ростверки);
- при взаимно перпендикулярном расположении стержней рабочей арматуры в вертикальной плоскости (стены жесткости, подпорные стены, ядра жесткости, резервуары).
Организация работ при армировании конструкции вертикальными рабочими стержнями состоит в следующем. Арматурщики 2-го и 3-го разрядов устанавливают в проектное положение рабочую арматуру и удерживают ее. В это время арматурщик 4-го разряда (электросварщик 4-го разряда) привязывает (приваривает) концы стержней к выпускам и объединяет их снизу хомутом, который тоже привязывает к рабочим стержням. Далее, в последовательности снизу вверх, арматурщик 4-го разряда устанавливает остальные хомуты с заданным шагом на высоту стержней и привязывает их в узлах. При таком армировании одна или две стороны опалубки остаются открытыми для обеспечения свободного доступа к узлам соединений.
Армирование балок (прогонов, ригелей) отдельными стержнями производят над коробом опалубки. На установленные козелки арматурщики 2-го и 3-го разрядов укладывают нижние рабочие стержни на проектном расстоянии один от другого. Далее арматурщик 2-го разряда контролирует расстояние между рабочими стержнями, а арматурщик 3-го разряда устанавливает в проектное положение хомуты. В это время арматурщик 4-го разряда связывает хомуты и рабочие стержни.
После установки всех хомутов арматурщики вместе переворачивают блок рабочими стержнями вниз. Арматурщики 2-го и 3-го разрядов устанавливают верхние стержни арматурного блока и укладывают их на козелки. Затем арматурщик 2-го разряда удерживает рабочие стержни в проектном положении, арматурщик 3-го разряда устанавливает проектное расстояние между хомутами, арматурщик 4-го разряда связывает арматуру в узлах.
Такой готовый арматурный блок опускают в короб опалубки. При высоте блока более 60 см крепление рабочей арматуры к хомутам производят на днище короба опалубки с рекомендованным распределением труда. В этом случае одна из сторон опалубки остается открытой для свободного доступа к узлам соединений.
Перед армированием подошв фундаментов, перекрытий и т.д. на днище опалубки или на основании арматурщики 4-го и 3-го разрядов мелом размечают положение стержней согласно проекту. Затем два арматурщика 2-го и 3-го разрядов раскладывают их по разметке, и в местах пересечения арматурщик 4-го разряда (электросварщик 4-го разряда) производит сварку (вязку). Готовую арматурную сетку поднимают на подкладки, чтобы обеспечить проектную величину защитного слоя бетона.
При двойном армировании по приведенной выше технологии собирают сначала нижнюю сетку, затем верхнюю. После их подъема в проектное положение защитный слой бетона фиксируют.

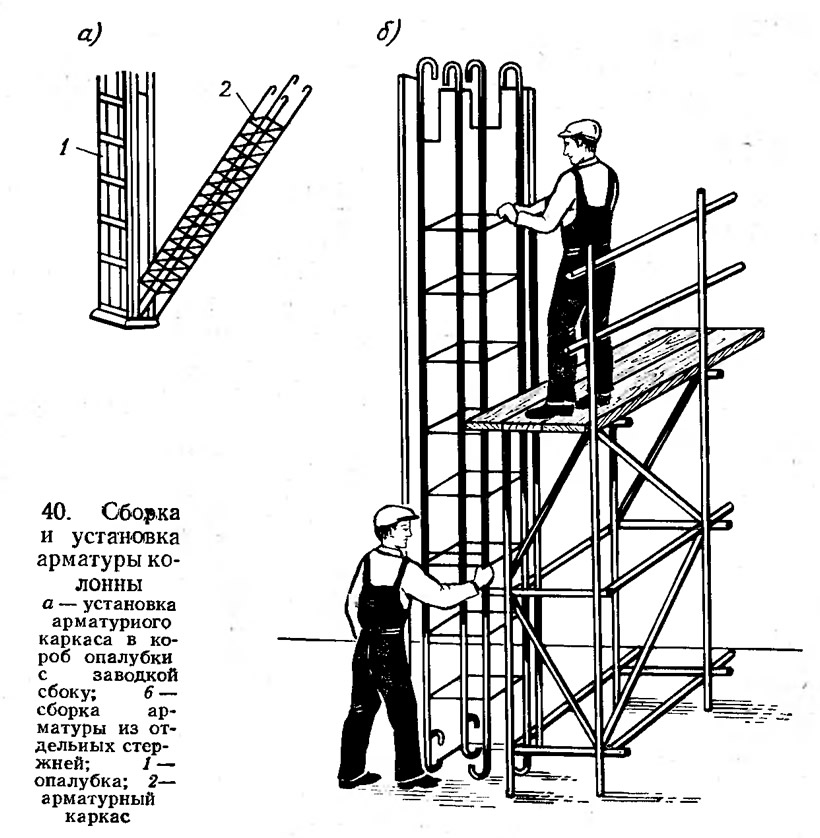

Сборку арматуры колонн из отдельных стержней производят в коробе опалубки, открытом с двух сторон (рис. 40, а), с применением подмостей. Сварные каркасы и блоки колонн заводят сбоку в заранее установленные короба опалубки (рис. 40, б) или, если возможно, сверху. При установке в опалубку каркасов балки его зацепляют поочередно концами за выпуски арматуры колонн.
