Директорская связь служит для прямой связи начальника строительства с руководящим инженерно-техническим персоналом и организации совещаний; электромегафонная — для локальной связи с работающими на высоте.
Внешняя связь строительства должна обеспечивать надежную связь с телефонной станцией Министерства связи СССР; с железнодорожной станцией или портом; с подстанцией, питающей строительство электроэнергией.

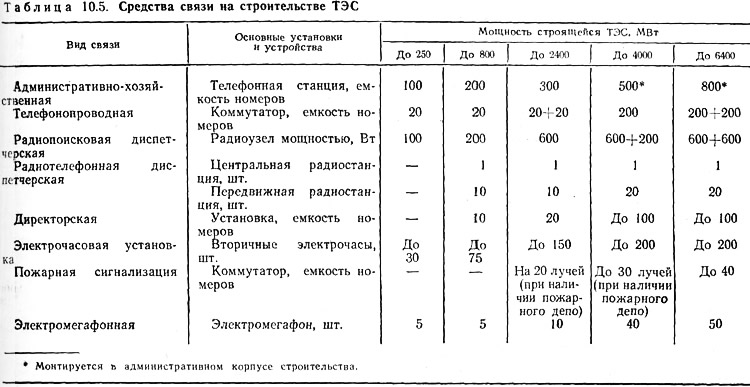

Электрочасовая установка обеспечивает на строительстве службу времени. Пожарная сигнализация служит для ускорения ввода в действие средств пожаротушения. Необходимые средства связи выбираются в зависимости от мощности строящейся ТЭС (табл. 10.5).
Комплексная сеть охватывает все виды связи, запроектированные для данного строительства, кроме радиопоисковой. Она строится воздушнопроводной по радиалъному принципу прямого распределения с кабельными выходами в местах наибольшего развития сети. Только в тех местах, где не представляется возможным устройство воздушных линий, кабели прокладывают под землей. Распределительная сеть в зданиях выполняется кабелем марок ТРВКШ и ПРВПМ с полихлорвинкловой оболочкой. Кабель прокладывают открыто на скобах с разделкой в распределительных коробах КР-1 или боксах.
Воздушные линии местной сети прокладываются на опорах из пропитанной древесины: при количестве цепей до трех — на крюках, при числе цепей более трех — на траверсах. В качестве линейной арматуры для местных сетей принимают крюки стальные КН-16, изоляторы ТФ-3, траверсы деревянные пропитанные со стальными штырями ШТ-3Д.
Линии радиопоисковой сети (трансляции из радиоузла) выполняют воздушными с подвеской проводов на опоры ЛЭП 0,4 кВ и линии комплексной телефонной сети, при этом расстояние между линиями должно быть не менее 1,5 м. Все воздушные абонентские вводы оборудуются защитными устройствами типа АЗУ-1.
Внешняя связь осуществляется с учетом использования постоянных устройств средств связи в соответствии с нормами Министерства связи СССР.

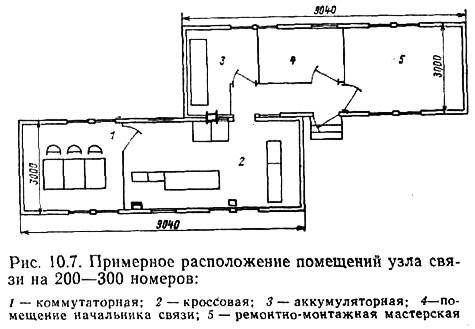

Все работы по монтажу линий временной связи выполняются хозяйственным способом. В подготовительный период должен быть закончен монтаж телефонной станции административно-хозяйственной связи и должна быть выполнена телефонная связь с объектами, построенными в подготовительный период. Объектами, которые необходимо смонтировать для обеспечения временной связи, являются телефонная станция, телефонная сеть, сооружения диспетчерской связи, радиоузел и радио-поисковая сеть, радиостанции, аппаратура директорской связи, электрочасовая установка, пожарная сигнализация, абонентские пункты. В составе электроучастка управления строительством организуется цех связи, основными задачами которого являются сооружение объектов временной связи, обеспечение безаварийной работы всех устройств связи, организация эксплуатации и ремонта. План узла связи на 300 номеров приведен на рис. 10.7.
