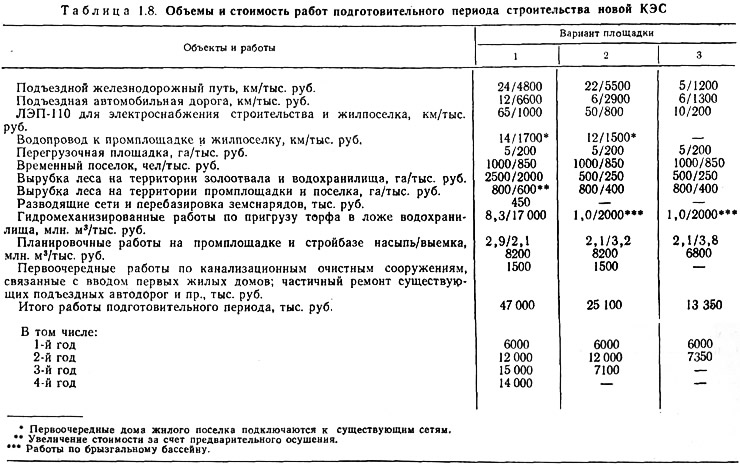

Влияние затрат на освоение территории площадок, сооружение дорог и организацию строительства, т. е. на объемы работ, выполняемые в подготовительный период строительства (до начала основных строительных работ на площадке), характеризуются данными табл. 1.8, которые показывают, что правильный выбор площадки может обеспечить ощутимую разницу капитальных вложений (первый вариант — 47 млн. руб., третий вариант — 13,35 млн. руб.).
Разность затрат по 1 и 3 вариантам (47—13,35=33,65 млн. руб.) в основном определяется разной стоимостью строительно-монтажных работ, а сокращение строительно-монтажных работ влечет за собой уменьшение затрат на приобретение строительно-монтажного оборудования, на гражданское строительство, т. е. дополнительно снижает расходы и по этой части сводного сметно-финансового расчета. Кроме того, уменьшение срока строительства ТЭС по варианту 3 на два года приводит к дополнительной выработке электроэнергии. Выбор наилучшей по условиям строительной географии площадки, с наиболее полным удовлетворением предъявляемых требований, может обеспечить общую экономию затрат на 7—12 % общей стоимости, не считая уменьшения годовых эксплуатационных издержек, увеличения рентабельности и сокращения срока окупаемости капитальных вложений.

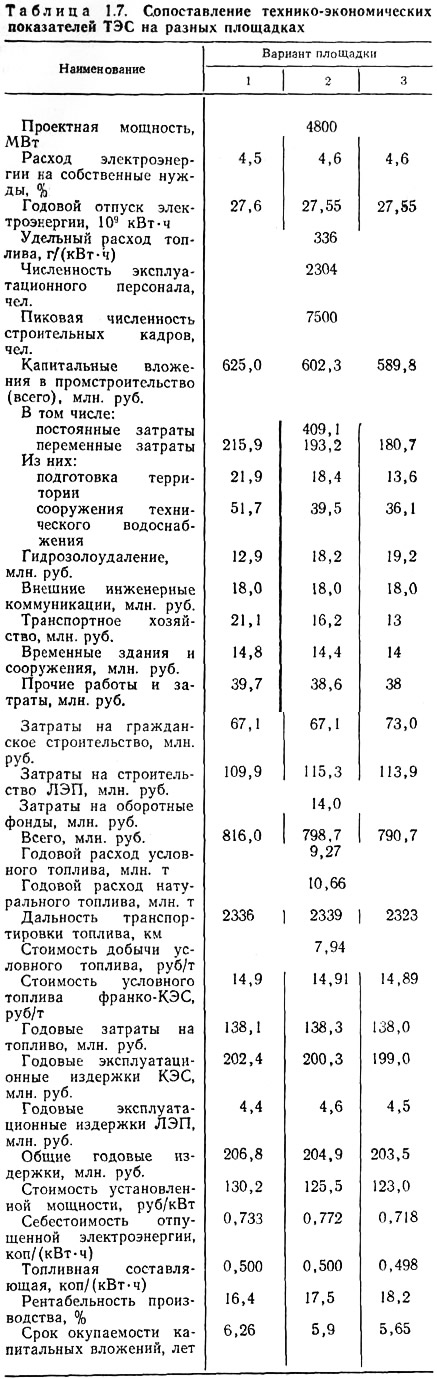

Пример, приведенный в табл. 1.7, подтверждает правильность выбора третьего варианта площадки для сооружения новой электростанции. Но может быть и так, что за несколько лет получаемая экономия затрат будет перекрыта повышенными эксплуатационными расходами. Таким образом, при выборе площадок должны учитываться наряду с капитальными и эксплуатационные расходы.
