Карта сайта · Обратная связь · Поиск
ArhPlan.ru
Город Здания Элементы Технологии Дизайн Мосты Индустрия История Материалы Справка
Главная > Технологии строительства > Стальные конструкции > Организация монтажа сооружений со стальным каркасом
 Краткое содержание
Время монтажа Организация монтажных работ Разметка площадки
 Подразделы
Все статьи раздела Монтажные работы Соединения Изоляция конструкций Стальные конструкции Кровельные работы Полы и покрытия Опалубочные работы Арматурные работы Бетонные работы Отделочные работы Ремонтные работы Повышение качества
 Социальные сети
 Похожие статьи
Способы монтажа сооружений со стальным каркасом
Технологии: Стальные конструкции

Подъёмные механизмы для сооружений со стальным каркасом
Технологии: Стальные конструкции

Несущие конструкции перекрытий зданий со стальным каркасом
Элементы: Перекрытия и плиты

Жёсткие рамы зданий со стальным каркасом
Элементы: Каркасы зданий

Температурные швы в зданиях со стальным каркасом
Элементы: Каркасы зданий

Особенности и назначение наружных стен зданий со стальным каркасом
Элементы: Стены и перегородки

Деформации наружных стен зданий со стальным каркасом
Элементы: Стены и перегородки

Стоечные фасады зданий со стальным каркасом
Элементы: Стены и перегородки

Безбалочные перекрытия зданий со стальным каркасом
Элементы: Перекрытия и плиты

Перекрытия с балками в трех уровнях зданий со стальным каркасом
Элементы: Перекрытия и плиты

Повреждения зданий с железобетонным и стальным каркасом при землетрясениях
Здания: Сейсмозащита

Конструктивные системы многоэтажных зданий с железобетонным и стальным каркасом
Здания: Сейсмозащита

Перекрытия с балками в одном уровне зданий со стальным каркасом
Элементы: Перекрытия и плиты

Смешанные формы балочных клеток зданий со стальным каркасом
Элементы: Перекрытия и плиты

Организация монтажа сооружений со стальным каркасом

Статья добавлена в Ноябре 2015 года
            0



Для строительства многоэтажного сооружения со стальным каркасом очень важно увязать ход монтажа во времени с другими строительными работами. Быстрота монтажа здания из стали делает необходимым тщательное планирование его. Вместе со стальными конструкциями монтируются (как правило, теми же приспособлениями) и другие сборные элементы, например сборные железобетонные элементы — плиты перекрытий, листовые перекрытия и кровли, элементы стен и лестниц, детали фасада. Монтажу стальных конструкций предшествует изготовление фундаментов и железобетонных конструкций, которые служат для обеспечения жесткости здания. При коротких периодах строительства рекомендуется выполнять эти строительные детали по возможности также сборными.

Предпосылкой для непрерывного монтажа является хорошее состояние при любой погоде подъездных путей, а также проезжей части и площадок для стоянки передвижных кранов.

Время монтажа


Скорость монтажа зависит от числа подъемных механизмов и числа подъ-числа подъемных механизмов и числа подъемов за рабочую смену. Число подъемов тем меньше, чем больше высота подъема и чем сложнее соединения элементов. Зависит число подъемов и от погодных условий. Подъемное устройство может сделать за одну смену продолжительностью 8—10 ч в тяжелых условиях от 10 до 20, в обычных условиях от 20 до 40 подъемов. За один месяц одним механизмом при работе его в одну смену можно смонтировать в среднем от 200 до 300 т стальных конструкций, включая элементы перекрытий.

Время подъема складывается из времени для строповки детали на земле, чистого подъема, времени на развороты, установку или крепление детали, снятие строп и времени на спуск пустого крюка.

Иногда одновременно поднимаются несколько строительных элементов, связанных или установленных на поддон, которые устанавливаются на перекрытие и далее монтируются с короткими монтажными подъемами. Отдельные детали предварительно укрупняются на земле особыми подъемными механизмами в крупные блоки и устанавливаются вместе одним монтажным подъемом.


Последовательность работ при монтаже:
  • разгрузка строительных деталей;
  • подъем сборных элементов к месту монтажа;
  • монтаж и закрепление элемента;
  • выверка установленной детали;
  • окончательное соединение элемента с помощью болтов или сварки, заливка бетоном или проклейка стыков ограждающих конструкций;
  • установка и демонтаж вспомогательных лесов для временного укрепления строительных деталей.
Монтаж без промежуточного складирования
Монтаж без промежуточного складирования >

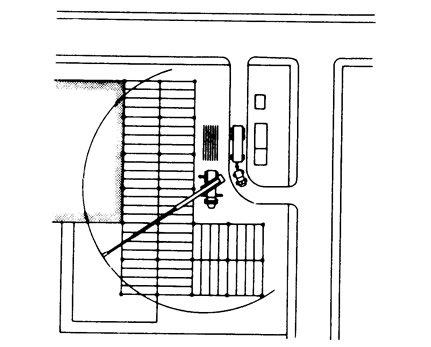

1. Монтаж без промежуточного складирования. Стальной каркас можно монтировать без промежуточного складирования прямо с колес. Если размеры строительной площадки ограничены, например в центре города, то это вынужденная мера. Для этого необходима хорошая организация доставки материала по часовому графику. Для непрерывного монтажа можно расположить небольшой запас стальных деталей в радиусе действия монтажного крана. Крупные стальные и железобетонные детали устанавливаются прямо с колес.


Монтаж с промежуточным складированием
Монтаж с промежуточным складированием >

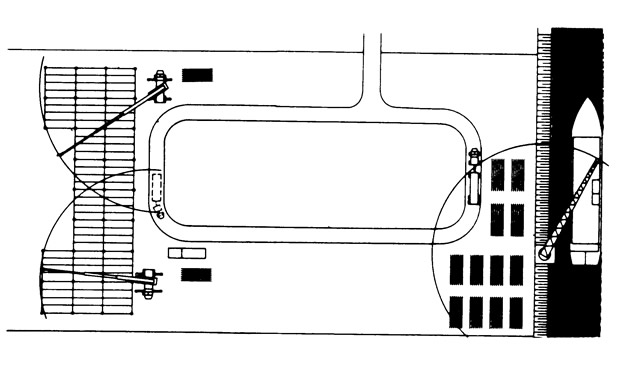

2. Монтаж с промежуточным складированием. Создание промежуточного склада на строительной площадке требует большой площади и специальных подъемных механизмов для разгрузки и погрузки деталей, а также транспортных средств на самой строительной площадке для дополнительной транспортировки деталей к месту монтажа. Это связано с дополнительными расходами. Такой способ работы применяется в том случае, когда подвоз не может быть точно урегулирован или когда большие партии элементов доставляются одним видом транспорта, например пароходом.

Вспомогательные средства для разметки колонн
Вспомогательные средства для разметки колонн >
3. Вспомогательные средства для разметки колонн.

Организация монтажных работ


При планировании монтажных работ ход монтажа разбивается на монтажные операции с учетом места-стоянки и длины вылета стрелы, а также высоты крана. Предварительно выясняется число необходимых подъемов. Поэтому при монтаже сооружений из стальных конструкций возможно точное расписание с учетом следующих данных:


  • потребности материала по количеству и времени;
  • последовательности монтажа элементов.

Заранее составляются планы доставки деталей и, если известна грузоподъемность транспортных средств, — планы перевозок. Благодаря детальным графикам изготовления, складирования и монтажа могут быть достигнуты короткие периоды монтажа и сэкономлены средства.

Разметка площадки


Точное соблюдение размеров зданий требует тщательной разметки площади перед монтажом и во время монтажа. Основу составляет система треугольных опорных точек и реперов по высоте.

Точность при установке колонн облегчает монтаж междуэтажных перекрытий. Каждый этаж должен быть еще раз дополнительно отрихтован перед окончательным закреплением монтажных узлов. В высоких зданиях механический отвес заменяется оптическими измерительными приборами.

Прогиб составных сталежелезобетонных балок часто компенсируется перед бетонированием железобетонных плит установкой вспомогательных колонн, высоту которых устанавливают с помощью нивелира.
Источник: «Атлас стальных конструкций. Многоэтажные здания», 1977

Понравилась ли вам эта публикация?
0


« Предыдущие статьи
Механизированный цех по изготовлению стальных конструкций
Технологии: Стальные конструкции

Ремонт и усиление деревянных конструкций
Технологии: Повышение качества

Эксплуатация и обследование деревянных конструкций
Технологии: Повышение качества

Контроль качества деревянных клееных конструкций
Технологии: Повышение качества

Изготовление деревянных клееных конструкций
Технологии: Повышение качества

Надежность деревянных строительных конструкций
Технологии: Повышение качества

Механическое соединение пластмасс
Технологии: Соединения

Способы сварки термопластичных пластмасс
Технологии: Соединения

Следующие статьи »
Способы монтажа сооружений со стальным каркасом
Технологии: Стальные конструкции

Подъёмные механизмы для сооружений со стальным каркасом
Технологии: Стальные конструкции

Оборудование строительной площадки, подмости, меры безопасности
Технологии: Стальные конструкции

Виды соединений стальных конструкций
Технологии: Соединения

Защита от коррозии стальных конструкций
Технологии: Стальные конструкции

Звуко-, гидро- и теплоизоляция строительных конструкций
Технологии: Изоляция конструкций

Общие сведения о крышах, кровлях и об организации кровельных работ
Технологии: Кровельные работы

Классификация и конструкции крыш
Технологии: Кровельные работы




Ссылка на эту статью в различных форматах
HTMLTextBB Code


Комментарии к этой статье


Еще нет комментариев


Сколько будет 40 + 42 =






Карта сайта · Обратная связь · Поиск · ARHPLAN.ru © 2014–2023
Градостроительство · Конструкция зданий · Элементы зданий · Технологии строительства · Архитектурный дизайн · Мостостроение · Промышленные предприятия · История архитектуры · Стройматериалы · Справочная информация
