Подготовка поверхности оснований под кровли
Технологии: Кровельные работы

Устройство стяжек при сооружении кровли
Технологии: Кровельные работы

Конструкции кровли и обрешетки стропил
Элементы: Кровля и покрытия

Улучшение качества грунтовых оснований
Индустрия: Строительство причалов

Основанием под рулонные и мастичные кровли
Технологии: Кровельные работы

Рулонные кровли на горячих и холодных мастиках
Технологии: Кровельные работы

Кровли из наплавляемых рулонных материалов
Технологии: Кровельные работы

Кровли из рулонных полимерных материалов
Технологии: Кровельные работы

Устройство кровли из битумных мастик
Технологии: Кровельные работы

Кровли из битумно-полимерных и полимерных мастик
Технологии: Кровельные работы

Кровли из битумных эмульсий
Технологии: Кровельные работы

Кровли из битумных эмульсионных мастик на твердых эмульгаторах
Технологии: Кровельные работы

Кровли из плоских асбестоцементных листов
Технологии: Кровельные работы

Кровли из асбестоцементных волнистых листов обыкновенного профиля
Технологии: Кровельные работы

Огрунтовка поверхности оснований при сооружении кровли

Статья добавлена в Феврале 2016 года
            0



Поверхность основания выравнивают, заделывают все выбоины и раковины.

Для повышения качества приклейки рулонных материалов стяжки или поверхности железобетонных плит грунтуют холодными битумными грунтовками.

Грунтовку приготовляют следующим образом. В один котел загружают битум, измельченный на куски размером 8...10 см, где он расплавляется до исчезновения комков. Температура в котле не должна превышать 200°С. Для ускорения процесса плавления битум рекомендуется перемешивать.

Во второй котел наливают растворитель (керосин) в количестве, соответствующем составу грунтовки, а затем тонкой струей вливают расплавленный битум при постоянном перемешивании. Вливают битум мерным черпаком (при небольших объемах работ), или насосом, установленным на котле. При этом котел можно загружать не более чем на 2/3 его высоты. Растворители необходимо хранить на расстоянии не менее 25 м от места приготовления грунтовки (котлов).

Готовая грунтовка при температуре 16...20°С должна быть жидкой, однородной, без видимых комков нерастворенного вяжущего и посторонних включений, свободно наноситься малярной кистью, а также легко транспортироваться по трубопроводу с помощью насоса. Расход грунтовки 200 г/м2. При таком расходе на огрунтованной поверхности не должно оставаться неогрунтованных или блестящих жирных участков. Процесс варки и соответствие качества грунтовки требованиям нормативных документов проверяет построечная лаборатория. Готовую грунтовку хранят в герметичной таре, на которой указываются марка и дата изготовления грунтовки.

Состав грунтовки подбирает построечная лаборатория, при этом определяют скорость высыхания, теплостойкость и удобонаносимость. Последнее свойство определяют для установления расхода грунтовки. Она должна наноситься легко, ложиться равномерно и после высыхания оставлять на поверхности основания тонкую пленку битумного вяжущего. Если грунтовка наносится плохо (например, в холодную погоду), вводят дополнительную порцию растворителя до получения удобонаносимой консистенции.


Если основание грунтуют сразу после укладки раствора стяжки, то в качестве грунтовки применяют раствор битума БН-70/30 в медленно испаряющемся растворителе — керосине или соляровом масле в соотношении по массе 1:(2...3). В этом случае основание еще не загрязнено, а главное — грунтовка лучше проникает внутрь стяжки, закрывая поры. Свежеуложенную стяжку не надо защищать от солнечных лучей, так как образующаяся пленка препятствует испарению воды из раствора. Глубина пропитки свежеуложенного раствора — не менее 2 мм.

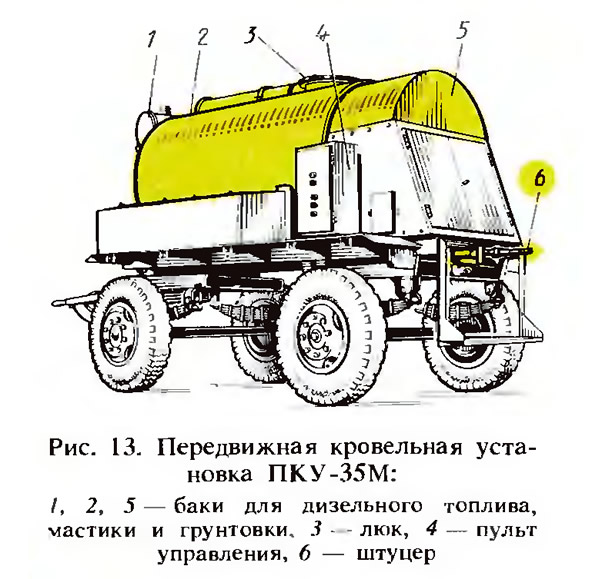

Рис. 13. Передвижная кровельная установка ПКУ-35М
Рис. 13. Передвижная кровельная установка ПКУ-35М >
Затвердевшую стяжку грунтуют в такой последовательности. Сначала поверхность очищают от мусора и пыли с помощью передвижной компрессорной установки. Если стяжка сильно увлажнена, ее просушивают.

Грунтуют стяжку раствором битума марки БН-70/30 с использованием быстро испаряющегося растворителя. Наносят грунтовку с помощью установки ПКУ-35М (рис. 13), автогудронаторов Д-164, Д-640, малогабаритной передвижной установки СО-122А или других специальных средств.

Поверхность стяжки грунтуют полосами шириной 4...5 м. Работу выполняет звено из двух кровельщиков 3-го и 2-го разрядов. Кровельщик 3-го разряда, двигаясь по сухой стяжке, равномерными движениями удочки покрывает полосу тонким слоем грунтовки; второй рабочий перемещает битумопульт по фронту работ и своевременно заправляет расходный бачок грунтовочным составом, а при использовании автогудронатора перемещает шланги и подает сигналы водителю о подаче грунтовочного состава. Время высыхания грунтовки на затвердевших стяжках — 12 ч, на свежеуложенных —- до 48 ч.
Источник: «Кровельные работы», В. Б. Белевич, 1987

Понравилась ли вам эта публикация?
-1


« Предыдущие статьи
Устройство стяжек при сооружении кровли
Технологии: Кровельные работы

Устройство пароизоляции и теплоизоляции кровли
Технологии: Кровельные работы

Подготовка поверхности оснований под кровли
Технологии: Кровельные работы

Организация кровельных работ на строительном объекте
Технологии: Кровельные работы

Основанием под рулонные и мастичные кровли
Технологии: Кровельные работы

Виды и конструкции кровель
Технологии: Кровельные работы

Классификация и конструкции крыш
Технологии: Кровельные работы

Общие сведения о крышах, кровлях и об организации кровельных работ
Технологии: Кровельные работы

Следующие статьи »
Контроль качества оснований
Технологии: Кровельные работы

Подготовка кровельных материалов кровель из рулонных материалов
Технологии: Кровельные работы

Машины для транспортирования и нанесения мастик для рулонных кровель
Технологии: Кровельные работы

Рулонные кровли на горячих и холодных мастиках
Технологии: Кровельные работы

Устройство элементов кровель из рулонных материалов
Технологии: Кровельные работы

Особенности устройства кровель на сводчатых и арочных крышах
Технологии: Кровельные работы

Кровли из наплавляемых рулонных материалов
Технологии: Кровельные работы

Кровли из рулонных полимерных материалов
Технологии: Кровельные работы




Ссылка на эту статью в различных форматах
HTMLTextBB Code


Комментарии к этой статье


Еще нет комментариев


Сколько будет 42 + 12 =






Карта сайта · Обратная связь · Поиск · ARHPLAN.ru © 2014–2023
Градостроительство · Конструкция зданий · Элементы зданий · Технологии строительства · Архитектурный дизайн · Мостостроение · Промышленные предприятия · История архитектуры · Стройматериалы · Справочная информация
